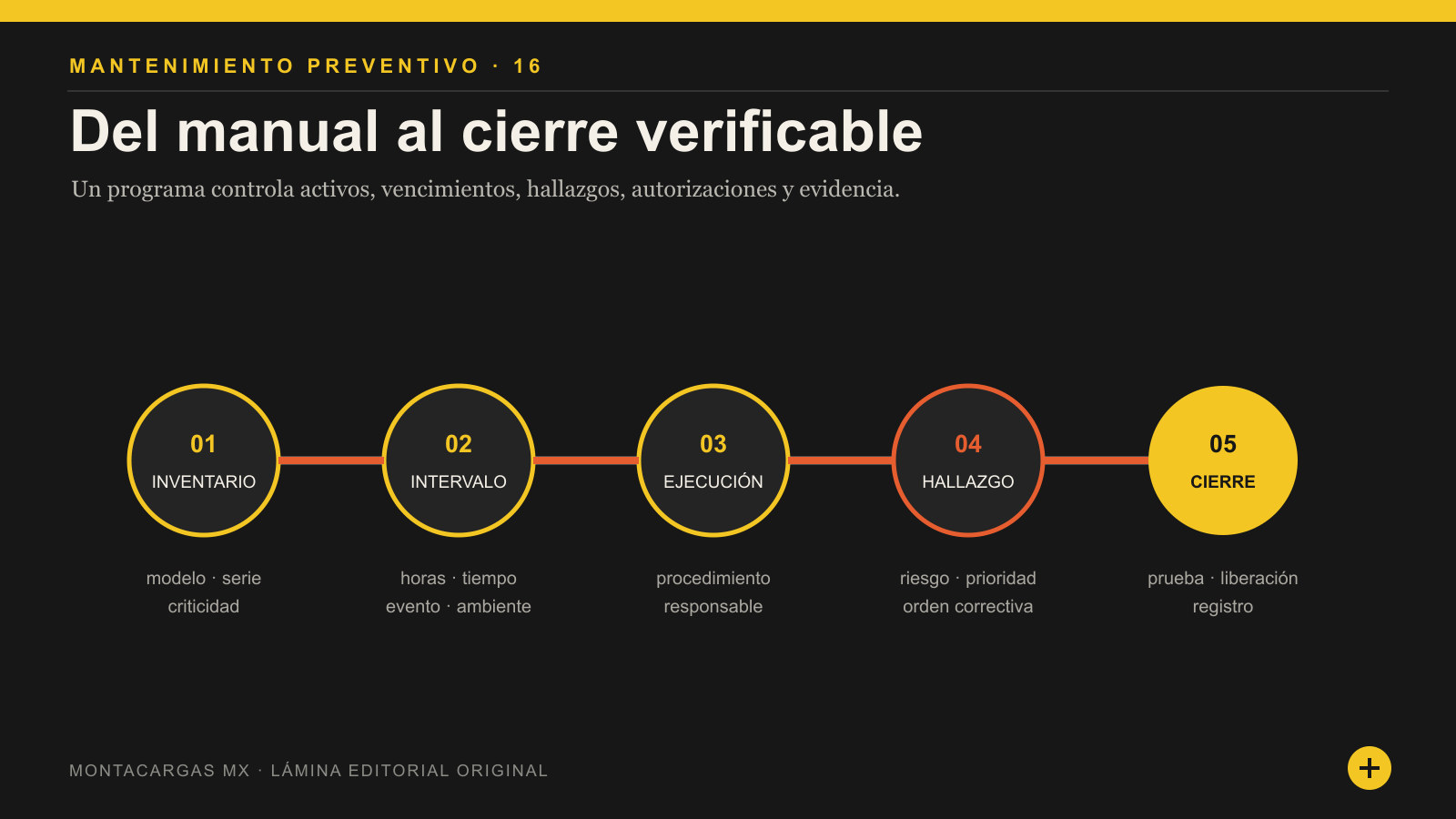

La regla central

Un programa de mantenimiento preventivo no es una lista universal de cambios cada 250, 500 o 2,000 horas. Es un sistema por activo que combina el manual del modelo exacto, horas y calendario, intensidad de uso, ambiente, criticidad, inspecciones de turno, hallazgos y evidencia de liberación. En México, la NOM-006-STPS-2023 exige identificar la maquinaria, actividades, periodicidad, tipo de intervención, fechas y responsables.

Un programa de mantenimiento preventivo para montacargas debe conseguir dos resultados al mismo tiempo: conservar el equipo dentro de sus condiciones seguras y reducir fallas que interrumpen la operación. Para lograrlo no basta con contratar un “servicio completo” ni copiar una tabla encontrada en internet. Cada unidad necesita una base técnica, un vencimiento controlado y un cierre verificable de sus hallazgos.

Esta guía presenta un método aplicable a flotas eléctricas y de combustión en México. No sustituye el manual de servicio, las instrucciones de seguridad ni la intervención de personal autorizado. Tampoco prescribe ajustes, fluidos o piezas: esos datos dependen de marca, modelo, serie, configuración y aplicación.

Mantenimiento preventivo, inspección y reparación: tres capas distintas

La inspección de inicio de turno busca condiciones visibles o funcionales antes de usar el equipo: daños, fugas, controles, frenos, dirección, dispositivos de seguridad, estructura y elementos indicados por fabricante. La realiza personal capacitado dentro del procedimiento del centro. No es una reparación y no reemplaza el servicio técnico.

El mantenimiento preventivo reúne tareas programadas por horas, tiempo o condición para inspeccionar, lubricar, ajustar, limpiar, probar o sustituir elementos según documentación técnica. Requiere preparación, herramientas, competencias, repuestos y controles de energía acordes con la intervención.

El mantenimiento correctivo responde a una anomalía o falla. Puede originarse en la inspección diaria, un servicio preventivo, una alarma o un evento. Si un preventivo encuentra una manguera comprometida y la orden se cierra sin corregirla o bloquear el equipo, el programa existe en papel pero falló como barrera.

Quién hace qué

Quién hace qué
EspecificaciónValorNota
Operador capacitadoRevisión preoperacional y funcional autorizada; reporta síntomas y detiene según criterio.No diagnostica ni repara fuera de su alcance.
SupervisorVerifica inspección, decide control inicial, coordina equipo sustituto y escalamiento.No presiona para usar una unidad con anomalía.
PlanificadorControla activos, manuales, vencimientos, órdenes, repuestos y carga de taller.No cambia intervalos sin base documentada.
Técnico autorizadoEjecuta tareas, mediciones, diagnóstico y pruebas según manual y procedimiento.Registra valores y hallazgos.
Responsable de liberaciónConfirma corrección, prueba aplicable, documentos y retiro de bloqueo.Debe estar definido antes de intervenir.

Paso 1: construir un inventario técnico confiable

No se puede programar lo que no está identificado. Asigna a cada montacargas un ID interno permanente y relaciónalo con fabricante, modelo, número de serie, año, ubicación, clase de equipo, energía, mástil, aditamentos, batería o motor, cargador cuando corresponda y horómetro. Fotografía placas y etiquetas legibles sin sustituir el registro maestro.

Conserva el manual aplicable a la serie, boletines recibidos, historial, garantía y configuración autorizada. Dos unidades visualmente idénticas pueden tener revisiones, aditamentos o calendarios diferentes. Si falta documentación, solicita al fabricante o distribuidor la versión correcta; no completes especificaciones por semejanza.

Ficha maestra por activo

  • Identidad ID interno, fabricante, modelo, serie, año y ubicación.Verificar contra placa.
  • Configuración Mástil, horquillas, aditamentos, cabina, llantas y opciones.Registrar cambios aprobados.
  • Energía Eléctrico, diésel, gas LP u otra; batería, cargador o motor identificado.Relacionar componentes.
  • Uso Horas por turno, turnos, ciclos, cargas, distancias y pendientes.Actualizar cuando cambie.
  • Ambiente Polvo, humedad, frío, calor, corrosión, exterior y lavado.Vincular tareas adicionales.
  • Criticidad Consecuencia del paro y existencia de respaldo.Priorizar planeación.
  • Documentos Manual, plan fabricante, diagramas y boletines aplicables.Controlar versión.
  • Historial Órdenes, fallas, golpes, reparaciones y costos.Conservar trazabilidad.

Paso 2: obtener la base del fabricante

El calendario del fabricante es el punto de partida. Extrae las tareas con su intervalo, método, consumible, especificación y condiciones especiales. Algunas se vencen por horas de operación; otras por meses; otras por la primera condición que ocurra. También pueden existir revisiones iniciales después de puesta en servicio o sustitución de un componente.

Toyota publica como ejemplo niveles de servicio que pueden aparecer a 250, 500 y 2,000 horas, pero advierte que los intervalos exactos varían por modelo, energía y entorno y que debe consultarse el manual. Proveedores mexicanos también ofrecen paquetes con cifras semejantes. Esas referencias sirven para comprender la lógica escalonada; no autorizan a imponer el mismo calendario a toda la flota.

Paso 3: ajustar por uso, ambiente y criticidad

La NOM pide considerar tiempo e intensidad de uso y ambiente. Un equipo que trabaja tres turnos, entra a cámaras frías, circula por polvo, recibe lavado frecuente o recorre juntas agresivas no envejece como una unidad ocasional en piso limpio. El ajuste no debe basarse en intuición: documenta la condición, el riesgo que crea y la tarea o frecuencia adicional propuesta.

La criticidad cambia la estrategia de soporte, no los límites de seguridad. Un montacargas sin reemplazo en una línea crítica puede justificar inventario de repuestos, monitoreo de condición o ventanas más frecuentes. No justifica prolongar un intervalo ni operar con hallazgos. De hecho, cuanto mayor sea la consecuencia del paro, más importante es evitar mantenimiento diferido.

Factores que pueden modificar el plan

Factores que pueden modificar el plan
EspecificaciónValorNota
Alta utilizaciónLas horas vencen antes que el calendario; poco tiempo disponible para taller.Programar por horómetro y reservar ventana.
Polvo o fibrasRestricción de enfriamiento, contaminación y desgaste.Añadir inspección y limpieza según manual.
Humedad o lavadoConectores, frenos, corrosión y lubricantes pueden verse afectados.Controlar método de lavado y revisión.
Frío o calorCambia comportamiento de fluidos, batería y enfriamiento.Aplicar especificaciones ambientales.
Piso irregularAumenta impactos en llantas, dirección, estructura y sujeciones.Revisar ruta además del equipo.
Cargas o aditamentos intensivosAumentan ciclos de mástil, hidráulica y puntos de unión.Registrar perfil real.
Operación críticaEl paro afecta producción y existe poco respaldo.Preparar repuestos, sustitución y seguimiento.
Equipo rentadoResponsabilidades pueden estar divididas por contrato.Acordar evidencia, aviso y liberación.

Paso 4: organizar vencimientos por cuatro disparadores

Un programa robusto no depende de una sola fecha. Controla horas, tiempo calendario, condición y evento. Las horas reflejan utilización; el calendario cubre envejecimiento aun con poco uso; la condición utiliza mediciones o tendencias autorizadas; el evento activa una revisión extraordinaria.

Como regla operativa, programa por la condición que venza primero cuando así lo indique el fabricante. Si el equipo se acerca al límite durante un fin de semana o una producción continua, la intervención se adelanta a una ventana segura. No se “reinicia” el horómetro administrativo para acomodar el calendario.

Matriz de disparadores

Matriz de disparadores
EspecificaciónValorNota
Por horasLectura de horómetro y próxima tarea.Lubricación, inspección o servicio definido por fabricante.
Por calendarioFecha desde última ejecución o puesta en servicio.Elementos que envejecen aunque el equipo opere poco.
Por condiciónMedición, desgaste, tendencia, análisis o indicador con criterio aceptado.Requiere método y límite documentados.
Por eventoGolpe, sobrecarga sospechada, reparación estructural, anomalía, inundación, incendio o cambio de configuración.Se activa antes de volver a operar.
Por cambio de aplicaciónNueva carga, aditamento, ruta, turno o ambiente.Revisar plan y riesgos, no esperar al próximo servicio.

Paso 5: convertir el plan en órdenes ejecutables

Cada tarea debe decir qué se hará, sobre qué activo, con qué procedimiento, quién puede ejecutarla, qué riesgos se controlan, qué herramientas o consumibles se requieren y qué dato se registra. “Revisar frenos” es insuficiente: el técnico necesita el método del fabricante y el registro debe mostrar resultado, no solo una palomita.

Prepara el trabajo antes de inmovilizar el equipo. Confirma manual, repuestos, fluidos correctos, herramientas, equipo de medición, área, bloqueo de energías y permiso cuando aplique. La NOM incluye medidas como delimitar el área, usar herramienta apropiada, controlar energías, revisar cables y terminales conforme a especificaciones y considerar riesgos locales.

Qué sistemas debe cubrir el programa

La cobertura exacta procede del manual. Como mapa de control, el plan suele abarcar estructura y chasis; horquillas, carro, mástil, cadenas y rodillos; hidráulica; dirección, frenos y tracción; llantas y ruedas; controles, interbloqueos, alarmas, luces y cinturón; motor y combustible o batería y cargador; enfriamiento; cabina, guardas, placas y etiquetas; y aditamentos.

No todos los sistemas se inspeccionan con la misma profundidad en cada nivel. Una observación visual diaria, una medición periódica y un desarmado técnico son actividades diferentes. Mantén esa separación en el plan para que un operador no reciba instrucciones de taller y para que un técnico no reduzca una medición a observación visual.

Mapa de cobertura, no lista universal

  • Estructura Chasis, contrapeso, guarda, escalones, soldaduras y fijaciones autorizadas.Método del fabricante.
  • Manejo de carga Horquillas, retenedores, carro, respaldo, mástil, cadenas, rodillos y aditamento.Registrar desgaste y daño.
  • Hidráulica Depósito, fluido, mangueras, tuberías, cilindros, válvulas y funciones.No buscar fugas con la mano.
  • Movimiento Dirección, freno de servicio, estacionamiento, transmisión y ejes.Probar en zona controlada.
  • Contacto con suelo Llantas, ruedas, tuercas, rodajes y condición de ruta.Usar límites aplicables.
  • Seguridad y control Cinturón, presencia, bocina, alarma, luces, instrumentos y etiquetas.No puentear dispositivos.
  • Energía Batería/cargador o motor/combustible, enfriamiento y escape.Procedimiento específico.
  • Documentación Placa, manual, historial, software/configuración y próxima tarea.Control de versión.

Cómo gestionar hallazgos sin perderlos

El hallazgo debe convertirse en una decisión. Define categorías antes de empezar: condición conforme; observación que requiere seguimiento; acción correctiva con fecha; y condición que impide liberar. Cada una necesita responsable, vencimiento y evidencia. Un campo libre con “revisar después” no controla nada.

Cuando existe anomalía de funcionamiento, la NOM exige retirar el montacargas del servicio. Identifica físicamente la unidad, bloquea su asignación y comunica a turno y supervisión. Si la reparación se difiere, registra quién decidió, qué barrera mantiene el equipo inoperable y qué condición debe cumplirse para liberarlo.

Registro mínimo y trazabilidad

La NOM establece campos mínimos, pero un sistema útil añade lectura de horómetro, documento aplicado, valores medidos, repuestos, hallazgos, acciones, prueba y liberación. Usa fechas reales; una firma sin detalle no demuestra qué se hizo. Si el proveedor trabaja en sitio, exige la misma trazabilidad y vincula su reporte con tu ID interno.

Formato imprimible de ejecución

  • Activo ID, fabricante, modelo, serie, ubicación y configuración.Campo NOM: maquinaria e identificación.
  • Actividad Código, descripción y documento/procedimiento aplicado.Campo NOM: actividad.
  • Periodicidad Horas, tiempo, condición o evento que la activa.Campo NOM: periodicidad.
  • Tipo Revisión, mantenimiento preventivo, correctivo o extraordinario.Campo NOM: tipo.
  • Fechas Programada, inicio, terminación, prueba y liberación.Campo NOM: ejecución.
  • Responsables Planea, ejecuta, verifica y libera.Campo NOM: responsable.
  • Condición Horómetro, mediciones, códigos, fotografías y piezas.Evidencia técnica.
  • Hallazgos Clasificación, orden vinculada, bloqueo y vencimiento.Cierre controlado.
  • Resultado Prueba aplicada, restricciones y siguiente vencimiento.Retorno trazable.

Indicadores que sí ayudan a administrar la flota

Revisión periódica del propio programa

El calendario también necesita mantenimiento. Al menos en la revisión de gestión definida por el centro, compara el plan con manuales vigentes, boletines, cambios de configuración, nuevas cargas, horas reales, ambiente y fallas. Una tarea puede seguir siendo obligatoria aunque nunca encuentre daño; otra puede necesitar mejor método porque produce hallazgos repetidos poco después de ejecutarse.

No confundas “no encontramos nada” con “la tarea no sirve”. Revisa su función de seguridad, el modo de falla que controla y la recomendación del fabricante antes de modificarla. Toda ampliación de intervalo necesita aprobación técnica y evidencia; reducirlo también requiere saber qué riesgo se intenta controlar para no consumir recursos sin corregir la causa.

Después de introducir una familia nueva, un aditamento, un turno adicional o una ruta exterior, realiza una revisión extraordinaria. Actualiza inventario, procedimiento, repuestos, competencia y programa antes de esperar datos de falla. Cuando el cambio es temporal, documenta inicio, fin y restauración de la configuración.

Contrasta además el programa con lo que ocurre en el piso. Entrevista a operadores y supervisores, observa una inspección de turno, toma una muestra de órdenes y concilia horómetros. Si una tarea aparece como cumplida pero la unidad conserva suciedad, ruido o deterioro que debía detectar, investiga método, tiempo, acceso, herramienta y criterio; no concluyas automáticamente que la persona omitió el trabajo. La auditoría debe revelar por qué el control no produjo evidencia o resultado y convertir esa brecha en una acción con responsable.

Auditoría del programa

  • Cobertura Cada activo activo aparece con modelo, serie y configuración correctos.Conciliar con piso.
  • Base Cada tarea puede rastrearse a manual, boletín, riesgo o decisión técnica.Controlar versión.
  • Vencimiento Horas y fechas reflejan lecturas reales y la primera condición aplicable.Investigar ajustes.
  • Ejecución La orden contiene valores, responsable, fecha y documento.Muestrear evidencia.
  • Hallazgos Acciones abiertas conservan prioridad, bloqueo y vencimiento.No ocultar al cerrar PM.
  • Liberación Existe prueba y responsable para retorno.Verificar en unidades críticas.
  • Cambio Nuevas aplicaciones, equipos y ambientes activaron revisión.Confirmar con operaciones.
  • Aprendizaje Reincidencias producen acción sobre causa, ruta o especificación.Medir resultado.

El porcentaje de preventivos “cerrados” puede ocultar retrasos y hallazgos. Mide cumplimiento antes del vencimiento, horas de atraso, reincidencias, fallas entre servicios, indisponibilidad, tiempo de respuesta, órdenes críticas abiertas y calidad del registro. Separa por familia, sitio, turno y edad para evitar promedios engañosos.

  • Cumplimiento oportuno: tareas completadas antes del primer límite aplicable.
  • Backlog por riesgo: acciones abiertas y días pendientes, no solo cantidad.
  • Falla repetitiva: mismo síntoma o sistema dentro de una ventana definida.
  • Relación preventivo/correctivo: horas y costo, interpretados con criticidad y edad.
  • Disponibilidad técnica: tiempo apto para operar, excluyendo espera administrativa claramente definida.
  • Calidad de orden: porcentaje con mediciones, documento, hallazgos y liberación completos.
  • Daño por operación o entorno: tendencia que puede exigir cambiar ruta, capacitación o especificación.

No castigues el reporte de defectos: hacerlo provoca que las señales desaparezcan del sistema. Una subida inicial de hallazgos puede indicar mejor inspección. Observa si luego disminuyen reincidencias y fallas, y si se corrigen causas de operación, piso, limpieza o planeación.

Cómo evaluar un contrato de mantenimiento

Compara proveedores con la misma flota, alcance y nivel de evidencia. Pide tareas por intervalo, exclusiones, consumibles, refacciones, tiempos, cobertura, competencia técnica, acceso a documentación, garantía, atención de emergencia y equipo de respaldo. “Todo incluido” necesita una definición contractual de todo.

Puntos para comparar propuestas

Puntos para comparar propuestas
EspecificaciónValorNota
Base técnicaManuales, modelos y configuración que cubre.Evitar plan genérico.
AlcanceTareas y pruebas por intervalo.Anexar matriz.
MaterialesIncluidos, excluidos y criterio de aprobación.Separar consumible y reparación.
HallazgosClasificación, cotización, bloqueo y plazo de respuesta.No permitir cierre ambiguo.
EvidenciaValores, fotos, códigos, piezas y firma digital o física.Propiedad y acceso del cliente.
SLAAtención, diagnóstico, reparación y respaldo por criticidad.Medir desde evento definido.
CompetenciaFormación, autorizaciones, herramientas y seguridad en sitio.Auditable.
SalidaEntrega de historial, manuales, pendientes y garantías.Evitar dependencia de datos.

Plan de implementación en treinta días

Si no existe historial confiable, no inventes una última fecha. Declara la incertidumbre, realiza una evaluación inicial autorizada y reconstruye la línea base. La prioridad es recuperar control técnico, no fabricar cumplimiento retroactivo.

Errores frecuentes

  • Copiar el mismo intervalo a marcas, modelos y energías diferentes.
  • Programar solo por calendario e ignorar horómetro.
  • Tratar la inspección del operador como mantenimiento técnico.
  • Usar una palomita sin valor medido ni criterio de aceptación.
  • Rellenar fluidos repetidamente sin investigar la pérdida.
  • Borrar alarmas o códigos antes de guardar evidencia.
  • Cerrar el preventivo con una condición crítica pendiente.
  • No actualizar el plan después de cambiar ruta, turno o aditamento.
  • Dejar al proveedor como único dueño del historial.
  • Medir éxito por costo mínimo y no por seguridad, disponibilidad y recurrencia.

Preguntas frecuentes

¿Cada cuántas horas se da mantenimiento a un montacargas?

No existe una cifra universal. Hay fabricantes y proveedores que estructuran servicios en niveles como 250, 500, 1,000 o 2,000 horas, pero las tareas y condiciones varían. Consulta el manual del modelo y aplica horas, calendario, ambiente y eventos.

¿El operador puede hacer mantenimiento?

Puede realizar las revisiones y tareas expresamente asignadas para las que esté capacitado y autorizado. No debe abrir circuitos, puentear controles, ajustar elementos críticos ni reparar fuera de su alcance. El procedimiento debe separar inspección, cuidado autorizado y trabajo técnico.

¿Qué pasa si el servicio encuentra una falla?

Se clasifica, se abre la acción correspondiente y, si afecta funcionamiento seguro, el equipo permanece fuera de servicio hasta corregir y liberar. La siguiente tarea no es “firmar el preventivo”, sino controlar el riesgo y conservar trazabilidad.

¿Una hoja de Excel es suficiente?

Puede ser suficiente para una flota pequeña si controla accesos, versiones, horas, fechas, evidencia y alertas de forma confiable. El formato no reemplaza el proceso. Al crecer la flota, un CMMS puede mejorar trazabilidad, pero una mala estructura digitaliza los mismos vacíos.

Conclusión

El mejor programa de mantenimiento preventivo no es el que contiene más tareas: es el que demuestra por qué cada tarea existe, cuándo vence, quién puede ejecutarla, qué encontró y bajo qué evidencia el equipo volvió a servicio. Manual, uso y ambiente deben converger en una sola ficha por activo.

Empieza por inventario y documentación. Después controla horas, calendario, condición y eventos; convierte hallazgos en órdenes; y separa servicio realizado de equipo liberado. Con ese circuito, el mantenimiento deja de ser una visita periódica y se vuelve un sistema de seguridad y disponibilidad.

Fuentes y referencias

  1. NOM-006-STPS-2023 — Sistema de Información del Diario Oficial de la Federación Consultado: 2026-08-31
  2. Toyota Forklifts — Forklift Maintenance Plans Guide Consultado: 2026-08-31
  3. Toyota Forklifts — Maintenance Plans Consultado: 2026-08-31
  4. Crown — Increase Forklift Uptime with Planned Maintenance Consultado: 2026-08-31
